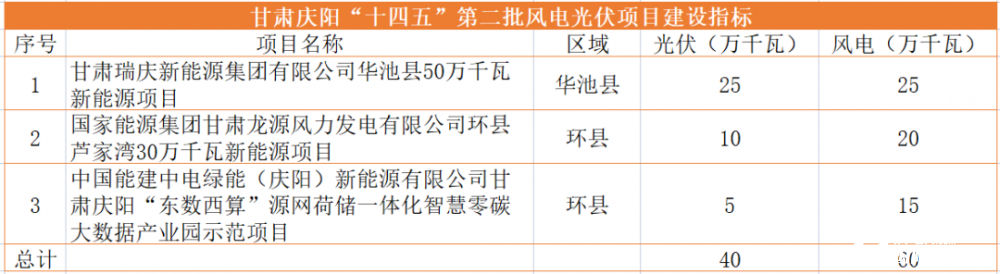

甘肅慶陽1GW風光指標:國家能源集團、中國能建、慶陽國資
時間:2022-11-28 人氣: 來源:山東合運電氣有限公司
近日,甘肅省慶陽市擬分配“十四五”第二批風電光伏項目建設指標已出,共計100萬千瓦,其中風電60萬千瓦,光伏40萬千瓦。
據了解,本次安排擬分配的“十四五”第二批風光電項目建設指標為2023-2024年兩年的建設規模,原則上于2024年底前建成投運。

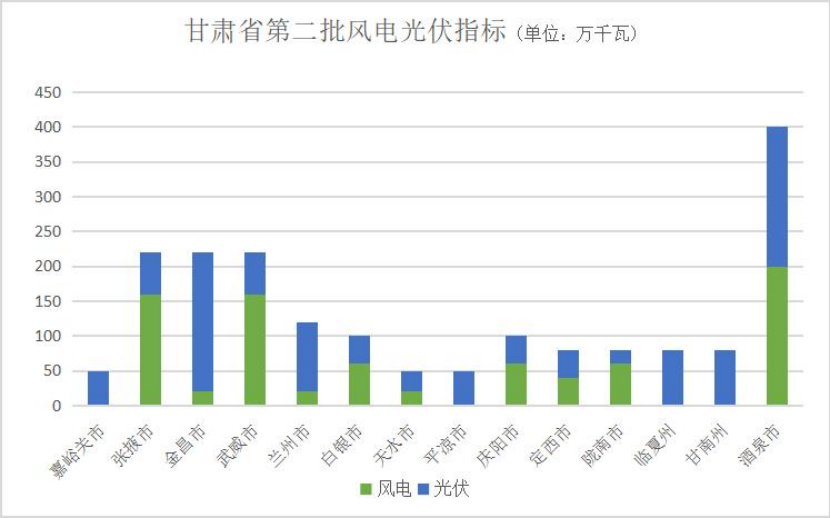

此前,記者獲悉,甘肅省“十四五”第二批風電、光伏指標已經下發至各地市,合計規模為14.5GW,其中光伏8.5GW、風電6GW,涉及嘉峪關、張掖、金昌、武威、蘭州、白銀等13個地市。張掖市、金昌市、武威市均超過2GW。加上7月份酒泉下發的4GW風光指標,甘肅“十四五”第二批風光指標合計已經達到18.5GW.

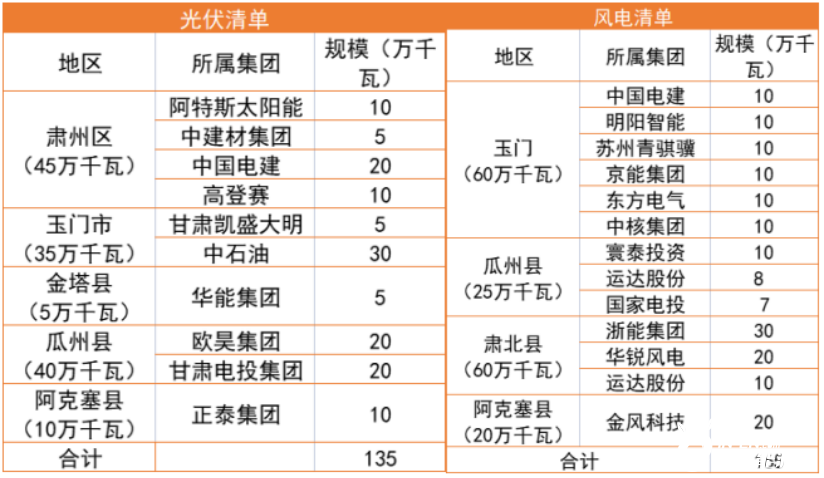

日前,酒泉市“十四五”第二批風光項目建設指標,按照風電1.65GW、光伏1.35GW以及敦煌1GW專項指標劃分,規模總計為4GW,光伏、風電總規模各為2GW。項目分別分布在肅州區、玉門市、金塔縣、瓜州縣、阿克塞縣等地區。
今年6月22日,甘肅省發改委下發《關于報送“十四五”第二批風電、光伏發電項目開發建設需求的通知》,明確要求各地按照“建成并網一批、開工建設一批、謀劃儲備一批”的原則,以市州為單位會同當地電網企業編制三年整體開發方案。
為做好"十四五"第二批(2023-2024年)風電、光伏發電項目開發建設工作,甘肅省要求各市州結合三年整體開發方案,加強與當地電網公司溝通銜接,統籌電源、儲能、330千伏輸變電工程發展規劃,做好電網接入容量安排測算工作,并在當地電網公司單獨出具接入意見的基礎上,認真梳理“十四五”第二批風電、光伏發電項目規模,提出發展訴求。
隨著對風、光項目的持續開發,近年來甘肅省已從曾經的“全國棄風、棄光最嚴重的省份之一”實現了2020年新能源裝機達到2369萬千瓦,占全省總裝機的42%,新能源利用率高達95%以上。根據《甘肅省“十四五”能源發展規劃》,甘肅省規劃到2025年甘肅全省光伏發電41.69GW,相比2020年底累計裝機新增32.03GW;風電38.53GW,新增24.8GW。同時穩步有序推進分布式光伏整縣推進試點工作,到2025年,建成分布式光伏發電3.5GW;預計到2025年,全省儲能裝機規模達到600萬千瓦。
另外,甘肅省還將在“十四五”新開工隴東特高壓直流輸電工程及河西特高壓直流輸電工程配套外送光伏發電項目、河西地區光儲一體化項目、中東部和東南部地區分布式光伏發電項目和酒泉至湖南特高壓直流輸電工程配套外送風電項目、隴東特高壓直流輸電工程及河西特高壓直流輸電工程配套外送風電項目、河西地區大型平價風電基地項目、中東部和東南部地區分散式風電項目。
